湖南防潮堤
サンドコンパクションパイルの施工を行っています。
2026-03-24

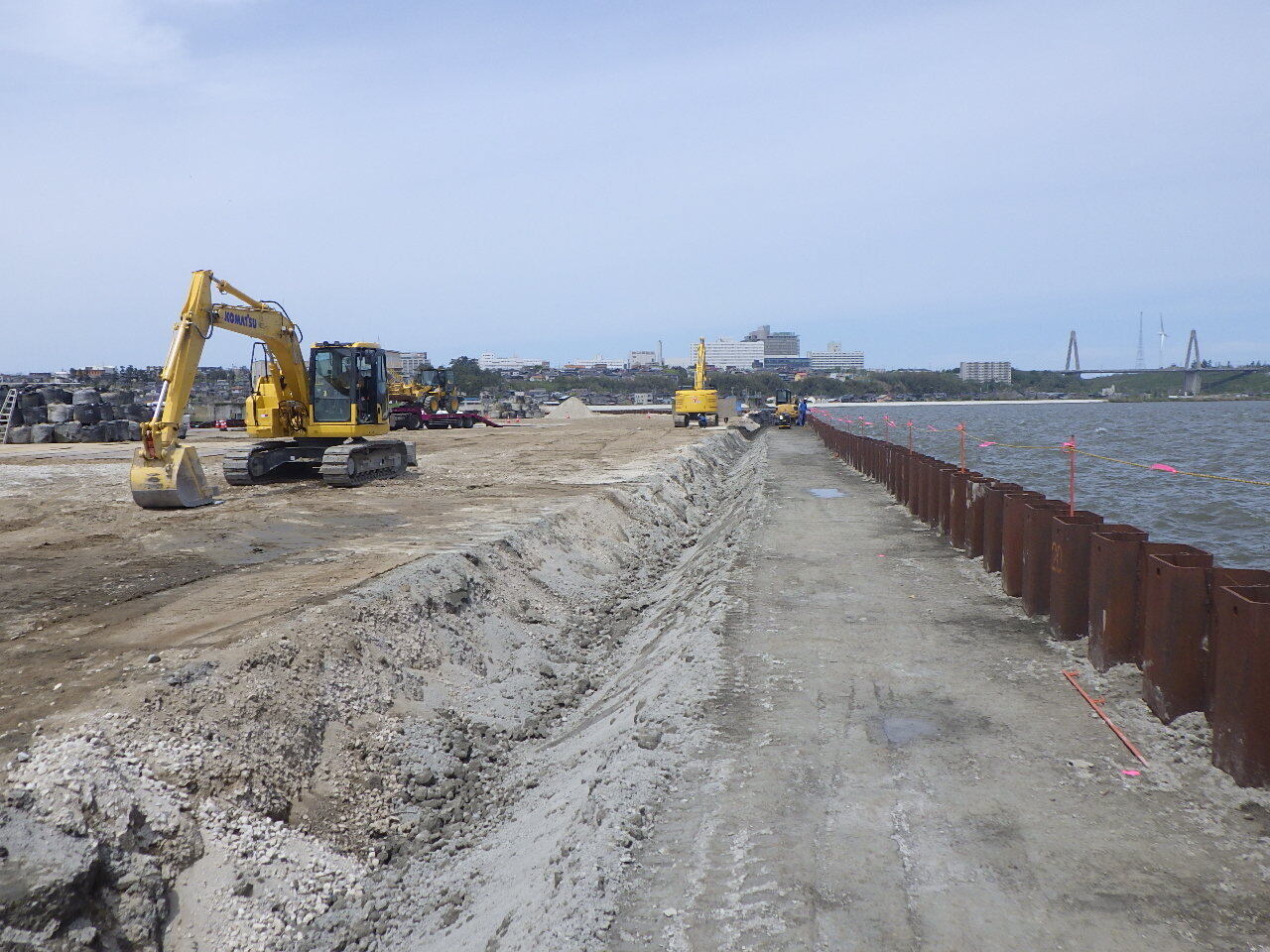

先月に引き続き2台の機械を使用し、サンドコンパクションパイルの施工を行っています。
3月20日現在で2693本のうち1905本が打設完了しています。
サンドコンパクションパイルの施工を行っています。
2026-02-23
先月に引き続き2台の機械を使用し、サンドコンパクションパイルの施工を行っています。
2月26日現在で2693本のうち1212本が打設完了しています。
サンドコンパクションパイルの施工を行っています。
2026-01-21
2台の機械を使用し、サンドコンパクションパイルの施工を行っています。
L=10.8m~12.9m 本数2700本の杭を施工していきます。
盛土をしています。
2025-12-22
サンドコンパクションパイルを施工するにあたり地中にある支障物(アスファルト、ぐり石、流木など)を撤去しながら施工基面まで盛土しています。
